订单日期与安排日期是如何计算的?

安排日期用于推算发货、收货等计划日期。根据公司要求,系统通过日程安排自动生成安排日期。 系统针对生产单、发货单、或者销售订单等信息,计算明细行的各个日期。这个日期根据每项单据或者功能的前置周期,进行推算。

设置交货周期

为了计算安排日,那么交货周期设定就非常重要,根据不同的客户或者供应商情况,设置不同的交货周期。

产品级别设定

供应商交货周期:

供应商交货周期:供应商从接受订单到产品到货的周期。进入【采购】-【产品】中,找到【库存】标签页, 修改已经存在或者增加供应商,在【交货时间】字段上设定周期天数。

点开具体供应商行,在显示的页面填写【交货时间】。

客户交货周期

客户交货周期:从发货到客户的周期时间。可以产品中进行设置。

公司级别设定

在公司级别可以设定 安全天数,来设定交货误差。

安全天数

销售安全天数,可以确保能按时交付产品给客户。为了应对可能出现的交货误差, 可以设定此值,这样推算交货日期的时候,可以加入这个天数。

进入:【设置】-【通用设置】-【配置公司数据】

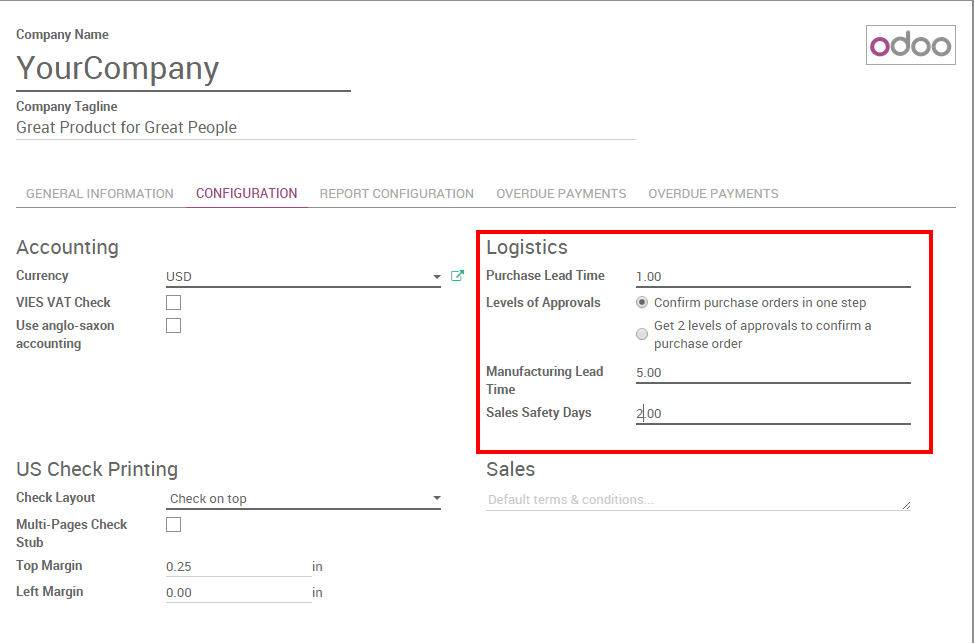

进入 通用信息 标签,填写安全天数。

路线级别

可以在物流路线上设置交货周期。

进入【库存】模块,当创建新的推式物流路线时:

单据级别

安排日期

系统提供根据客户要求的日期进行计算, 直接在销售订单,按*其他信息* [UNKNOWN NODE problematic]。如果 这个日期比理论计算的日期之前,系统将 自动显示警告。

例子

例如:公司今天销售了一辆汽车(1月1日),根据订单进行采购,向客户许诺20天到货(1月20日)。 相应的配置如下:

  • 1月19日: 实际安排交货日期 (安全天数:1天)
  • 1月18日: 从供应商收到产品 (采购周期:1天)
  • 1月10: 向供应商订货的最后期限 (9天交货周期)
  • 1月8日:生成采购需求给采购团队,团队需要2天时候找到合适供应商。
